大储开发实战指南:从零到一,手把手教你建电网侧储能
最近后台不少朋友问:电网侧储能到底怎么搞?流程复不复杂?门槛高不高?
2026 | 03 | 11
在这一页

CESC 2026 国际储能大会 观众预登记

立即注册

最近后台不少朋友问:电网侧储能到底怎么搞?流程复不复杂?门槛高不高?

说实话,这事儿说难不难,说简单也不简单。大储开发就像闯关游戏,一关接一关,卡在任意一环都得从头再来。

今天咱们就用大白话,把电网侧储能开发的四大阶段掰开揉碎了讲清楚。看完这篇,你至少知道第一步该迈哪条腿。

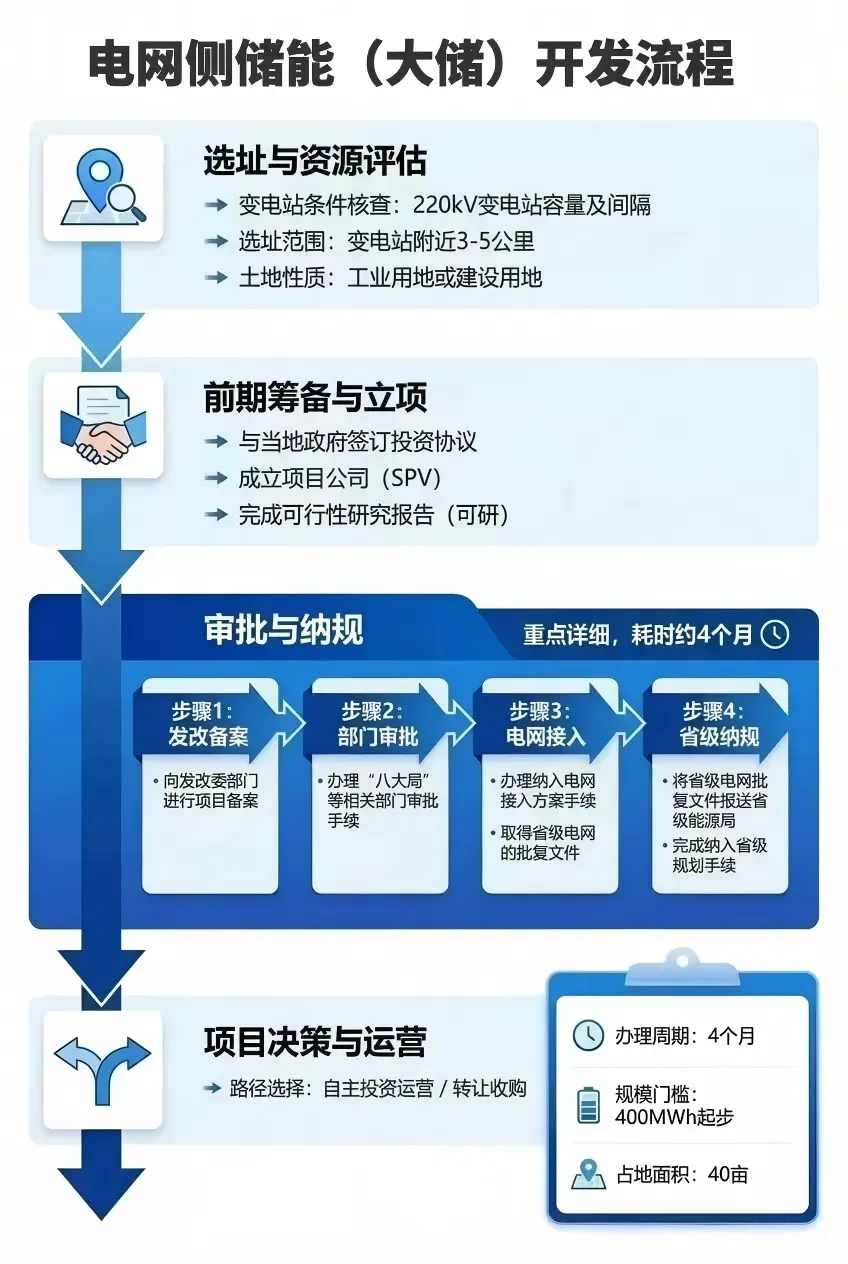

第一阶段:选址定生死,这两件事必须跑在前面

大储开发最怕什么?怕你吭哧吭哧忙活大半年,最后发现变电站没间隔、土地不能用。所以第一步,选址必须死磕两件事。

第一,变电站间隔资源,这是命根子。

别听县里供电公司说“差不多、应该行”,没用。最终决定权在省电力公司发展策划部,只有他们手里握着准确的间隔数据。

你要干的事很简单:找到220kV变电站,确认有没有独立间隔。注意,是独立间隔,不是共享也不是派接。这事儿必须实地跑、图纸看,双重验证才保险。

为啥这么较真?因为没间隔,一切都白搭。

第二,土地选址,这是硬约束。

变电站确定后,在它周围3到5公里范围内找地。为啥是这个距离?因为电缆成本摆在那——架空线一公里250万,地埋线直接翻倍到1000万。超出5公里,电缆钱就把项目利润吃没了。

土地性质必须是工业建设用地。农田不行、林地不行、村集体用地也不行,踩了红线后期调规,轻则拖你半年,重则直接废掉项目。

面积怎么算?一个400MWh的项目,大概需要42亩地。地价控制在每亩22万以内,而且是必须买下来,别指望租。

第二阶段:前期筹备,把手续跑起来

地看好了,间隔确认了,接下来进入实操阶段。这个阶段大概1到3个月,三件事必须落地。

第一,跟地方政府签投资协议。

别小看这张纸,这是你的“护身符”。协议里要把税收贡献、就业岗位这些地方政府关心的事写清楚。你给他们想要的,他们给你政策支持,这是基本交换。

第二,成立项目公司。

别拿母公司去跑手续,当地认的是本土法人。成立SPV项目公司,注册资本金到位,后面所有审批都用这个壳去跑。

第三,出可研报告。

可研报告不是走形式,是要锁定技术路线。用磷酸铁锂还是液流?几小时的配置?这些定了后面才能往下走。找家有经验的设计院,别在这省钱。

第三阶段:审批纳规,最熬人的四个月

这一阶段是整个开发流程的核心,也是最磨人的地方。四个月能跑下来算你本事,跑不下来也别意外。

第一关:发改备案。

县发改→市发改→省发改,三级申报,一层层过。材料准备齐全是基本要求,关键是要有人盯着进度,别压在某个环节没人管。

第二关:八大局审批。

生态、军事、文物、水利、国土、规划、建设、消防——八个部门,一个都不能少。每个局都要出批文,哪个卡住都不行。这关没捷径,就是按清单准备材料,一家家跑。

第三关:电网接入。

向省电力公司提交接入系统设计方案,等批复。这一步技术含量最高,设计做不好被打回来,又是两个月。

第四关:省级纳规。

所有前置条件具备后,项目才能进入省级能源发展规划。进了这个名单,才算拿到合法身份。没进?明年再来。

第四阶段:决策运营,两条路怎么选

终于拿到合法身份了,项目建成了,接下来怎么办?两条路。

第一条路:自主运营。

好处是收益全归自己,坏处是养团队成本不低。一个储能电站需要14人左右的运营团队,包括站长、值班员、检修工。工资、培训、安全责任,全是你的。

第二条路:转让收购。

现在市场上活跃着大量收购方,尤其国资背景的企业正在扫货。当前门槛是400MWh起售,低于这个规模不好出手。好处是一次性回笼资金,不用操心运营;坏处是长期收益跟你没关系了。

怎么选?看你的基因。有运营能力的就自己干,想快速周转的就找买家。


三个坑,踩一个就翻车

坑一:土地调规。

如果你没拿工业建设用地,想着后期调规,趁早打消念头。调规流程走下来至少6个月,成本超百万,还不一定批得下来。宁可多花时间找合规地,也别指望调规。

坑二:间隔扩建。

如果变电站现有间隔不够,需要扩建才能接你,先问清楚周期。超过一年的,直接放弃。不是不能等,是等不起——政策、电价、市场,一年时间什么都可能变。

坑三:指标错配。

现在的行业现实是:指标分配越来越向国资倾斜。比如河北,明确把储能指标定向给城投平台。民企怎么办?要么跟国资合作,要么在速度和执行力上跑赢对手。

2026年,拼的是这两样

大储开发的门槛在提高,但机会仍在。未来的竞争,核心就两件事:

一是抢间隔资源的速度。 好变电站就那么多,谁先锁定谁赢。

二是土地合规的审查能力。 别等项目快开工了才发现地有问题,那时候哭都来不及。

储能这行,赚的是专业钱、执行钱。流程捋顺了,坑避开了,剩下的就是按部就班往前推。

希望这篇大白话能帮你把大储开发的路线图画清楚。真下场干的时候,记得回来翻翻——至少知道下一步该干啥。

从选址拿地到并网运营,电网侧储能开发的每一步都暗藏玄机。想跟一线实操者面对面交流?


2026年5月22日至24日,CESC2026第四届储能大会暨储能及智能电网设备应用展览会将在南京国际博览中心举行。大会特设 “储能项目开发与投融资” 等议题,邀请电网公司、头部开发商、法律合规专家,深度拆解:

各省间隔资源获取的实操路径

土地合规审查的关键要点

项目转让与收购的估值逻辑

国资合作模式的谈判技巧

现场还有“项目对接专区”,优质储能标的与投资方面对面洽谈。点击报名,与大储开发的先行者们同行。

作者: 大会组委会
最后更新时间: 2026年03月12日
CESC 2025中国南京 第三届国际储能大会动车宣传-1.jpg
随时掌握 储能大会 最新动态
订阅我们的博客,即可免费获取开展电子商务业务的技巧、灵感和资源。所有这些资源都会直接发送到您的收件箱。
您的姓氏 *
您的名字 *
您的邮箱 *
您的公司名称 *
随时取消订阅。输入您的电子邮件地址,即表示您同意接收来自储能大会的营销电子邮件。
关注我们
获取有关活动、销售和优惠的所有最新信息。订阅时事通讯:
小程序
微信公众号

Copyright©2026 CESC储能大会组委会 版权所有 | 苏ICP备2021053254号-6 | 苏公网安备32010602012110号 | 由聚页创意提供技术支持
